Naast het Amsterdamse Amstelstation wordt gebouwd aan de Amstel Tower: de hoogste woon- en hoteltoren binnen de ring van Amsterdam (fig. 1). Op het oog een simpele betonconstructie, maar erachter gaat een uitgekiend constructief ontwerp schuil.
4
Amstel Tower
siert skyline
Amsterdam
Besparing bouwkosten dankzij slimme oplossingen
Amstel Tower siert skyline Amsterdam 3 2018
5
1
2
3
4
Spoorbaan
Julianaplein
1. Hotel
2. Woontoren
3. Parkeergarage + -dek
4. Winkels
5. Amstelstation
6. Spoorbaan + perron
5
6
Amstelstation
De Amstel Tower bestaat uit een laagbouwgedeelte van zes
lagen met daarop een 103 m hoge woontoren met dertig
verdiepingen. In de laagbouw wordt een hotel van keten
Meininger gerealiseerd met 186 kamers. In de woontoren
komen in totaal 192 huurappartementen. Tussen de woontoren
en het hoteldeel bevindt zich een installatielaag.
Kenmerkend in het ontwerp van de toren zijn de afgeronde
hoeken van het gebouw met rondom balkons. Door deze afge -
ronde hoeken is de schaduwwerking in de omgeving beperkt
en is de inpassing in de omgeving verbeterd. Rond het hotelge -
deelte bevinden zich prefab-betonnen luifels die toegankelijk
zijn voor onderhoud en glasbewassing. Op het dak is een
'kroonconstructie' ontworpen met nog twee ringen met luifel -
elementen.
Aanvankelijk was onder de toren een kleine, meerlaagse
parkeergarage voorzien. Om kosten te besparen, is uiteindelijk
gekozen een grote eenlaagse parkeergarage náást de toren te
maken. Onder de toren komt slechts één laag met woningber -
gingen. De parkeergarage telt 171 plaatsen. Op het parkeerdek
wordt door de gemeente Amsterdam een busstation ingericht.
Aan de zijde van het Julianaplein zijn tegen de parkeergarage
nog twee ruimten voor winkels gerealiseerd (fig. 2).
Naast het Amsterdamse Amstelstation wordt gebouwd aan de
Amstel Tower: de hoogste woon- en hoteltoren binnen de ring
van Amsterdam. Op het oog een simpele betonconstructie,
maar erachter gaat een uitgekiend constructief ontwerp schuil.
1
2
ing. Mischa Andjelic PMSE RC
ir. Matthij Moons RC
ir. Remco Wiltjer RO
IMd Raadgevende Ingenieurs

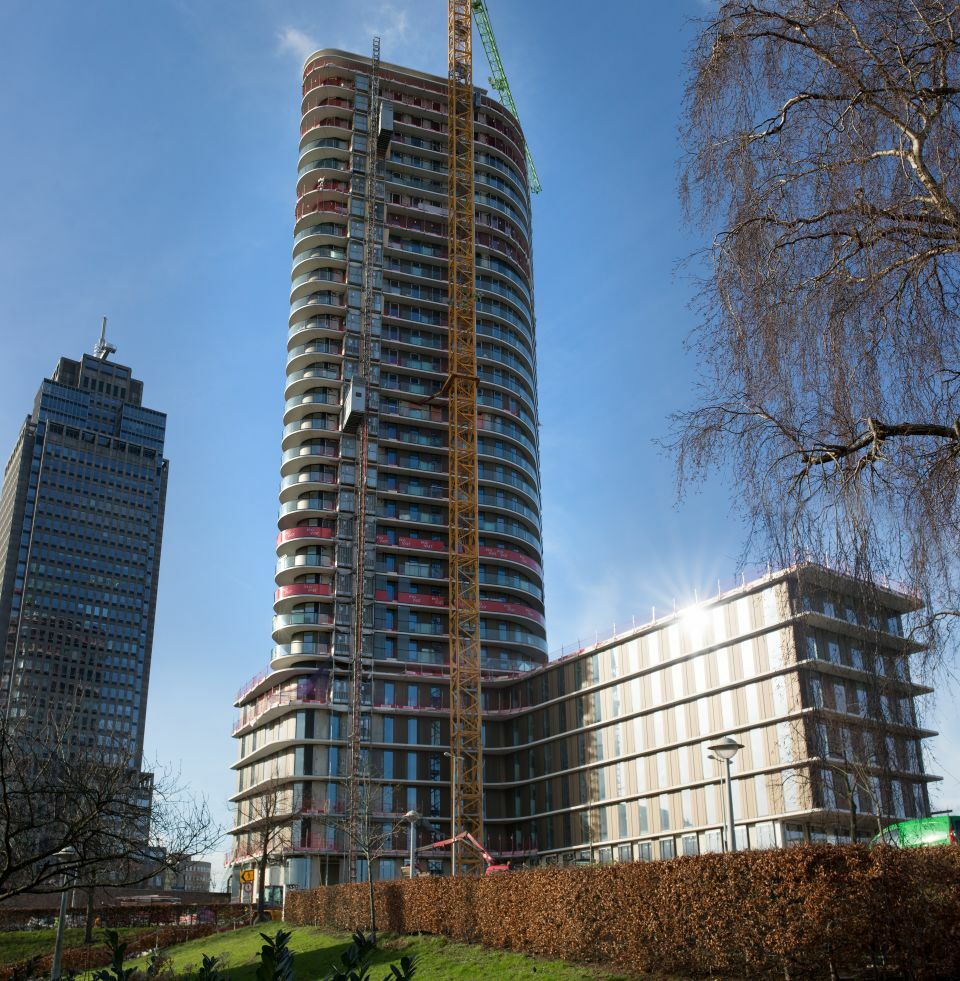

1 Amstel Tower in aanbouw.foto: Mariska Stieber2 Overzicht locatie
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
OPRIT BUSDEK
ENTREE
ENTREE T OREN
ENTREE
ENTREE
INRIT
UITRIT
BUSDEK
INRIT GARAGE
UITT
Overzichtweg
Julianaplein
PARKEREN
V
VT A
u
u
ui
POSIT
TBV
u
u
ui
u
u
u
u
u
u
ui
ugif gre n
u es
u
u
u
u
ui
u
u
ui
ui
O
O
O
O
H
X = 123132.1952m
Y = 48431 1.4172m
X = 123127.0516m
Y = 484325.5045m
X = 123128.8134m
Y = 484310.1821m
X
Y = 4
X = 123070.5959m
Y = 484304.8937m
X = 123098.0684m
Y = 484276.5993m
X = 123082.9432m
Y = 484271.0774m
X
Y = 4
Y = 484397.0443m
X = 123096.4090m
Y = 484380.8069m
X = 123051.9325m
Y = 484368.3882m
X = 123054.2342m
Y = 484361.2321m
X = 123034.6345m
Y = 484301.7256m
X = 123056.3613m
Y = 4
X
Y = 4
X
Y = 4
X
\(7
S A
R
R
10%
2.25
X = 123131.9369m
Y = 484316.2040m
123128.0775m
48431 1.7369m
123127.3804m
484311.4822m
6.60
3.50
3.05
6.60
3.00
2.50
3.60
6.40
2.25
3.30
3,50
6.40
0
0
COPYRIGHT 2000 - FIREHOUSE DESIGNS
5.00
4.65
8.80
3.65
2.00
4.90
1
0.30
0.50
ABRI
ABRI
ABRI
ABRI
Overzichtweg
Julianaplein
X = 123
Y =
X = 123
Y =
X = 123
Y =
X = 123
Y =
X = 123091.2397m
Y = 484296.4628m
X = 123082.6652m
Y = 484319.9463m
X = 123063.8745m
Y = 484313.0852m
P
BLOK D
\)
\(
X = 123132.1952m
Y = 48431 1.4172m
X = 123127.0516m
Y = 484325.5045m
X = 123128.8134m
Y = 484310.1821m
X
Y = 4
X = 123070.5959m
Y = 484304.8937m
X = 123098.0684m
Y = 484276.5993m
X = 123082.9432m
Y = 484271.0774m
X
Y = 4
Y = 484397.0443m
X = 123096.4090m
Y = 484380.8069m
X = 123051.9325m
Y = 484368.3882m
X = 123054.2342m
Y = 484361.2321m
X = 123034.6345m
Y = 484301.7256m
X = 123056.3613m
Y = 4
X
Y = 4
X
Y = 4
X
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
Amstel Tower siert skyline Amsterdam 3 2018
6
1?
2?
3?
4?
5?
8820
7500
7500
8820
a?
b?c?
d? 6750 6750
5750
dwarsstabiliteits-
wand later gestort
dwarsstabiliteits-
wand later gestort langsstabiliteits-
wanden
uitkraging
4,0 meter
Hoofddraagconstructie en stabiliteit
De constructie van de woontoren bestaat uit heldere en logische
draaglijnen die doorlopen tot de fundering (fig. 3). De aanwezige
betonwanden verzorgen de stabiliteit in twee richtingen (fig. 4).
Deze wanden worden in de onderbouw langer, waardoor de
krachten goed worden gespreid op de fundering. Hierdoor was
het mogelijk de dikte van de wanden te beperken.
Bij het ontwerp is de verdiepingshoogte geoptimaliseerd, waar -
door er een extra laag in de woontoren kon worden gereali -
seerd. Gevolg was wel dat de hoogte van lateien in de
stabiliteitswanden is gereduceerd. Door de vele openingen in
de dwarsstabiliteitswanden, zijn deze in twee delen gedeeld.
Hierdoor was er extra stabiliteit nodig. Deze is gevonden door
de gesloten wanden van de technieklaag op het dak onderdeel
te maken van de stabiliteitswanden. De twee delen van de wand
zijn hiertoe constructief met elkaar gekoppeld met een outrig -
gersysteem (fig. 5).
De stabiliteit in de dwarsrichting was maatgevend, zowel qua
sterkte als qua stijfheid. Van deze wanden zijn zowel rekenmo -
dellen van de BGT als de UGT gemaakt, omdat er in de UGT
trek in de wanden op kan treden. Met een iteratieve berekening
is het gebied bepaald waar de stijfheid in verband met scheur -
vorming is verlaagd. Hierbij is slim gebruikgemaakt van de
balk die in de gevel aanwezig was bij de installatielaag tussen de
woontoren en het hoteldeel. Door deze balk kan extra bovenbe -
lasting worden geactiveerd door het fenomeen column shorte -
ning. De naastgelegen kolom wil korter worden door de
bovenbelasting, terwijl deze wand juist langer wil worden
omdat deze onder trek staat. Hierdoor kon het gebied waarin
met verlaagde E-modulus moest worden gerekend, worden
beperkt.
In de gevel in langsrichting zijn dragende penanten aanwezig.
Aan de kopse zijden was dit niet mogelijk. De constructie was
immers zodanig ontworpen, dat deze uitvoerbaar was met
tunnelgietbouw. De penanten aan die zijden zouden het uitrij -
den van de tunnel belemmeren. De aanwezige
dwars(stabiliteits)wanden zijn later gestort toen de tunnel al
een laag hoger was geplaatst.
3 Model Amstel Tower4 Plattegrond woningverdieping5 Stabiliteitswanden in langs- en dwarsrichting6 Staal-betonkolom voordat de tun - nelkist eromheen is geplaatst
3
4
Amstel Tower siert skyline Amsterdam 3 2018
7
Funderingspalen
Uitdaging bij het ontwerp van het palenplan was dat de bodem
in dit deel van de hoofdstad nog minder draagkrachtig is dan
elders. De tweede zandlaag is nauwelijks aanwezig. Het draag -
vermogen van palen in deze laag is daardoor heel beperkt,
waardoor veel palen nodig zouden zijn. Er is daarom onder -
zocht of het mogelijk was te funderen in de derde zandlaag die
pas 46 m onder maaiveld begint.
De vloeren bij de kopse zijden dragen in twee richtingen en
kragen zijdelings uit. Aan deze uitkraging is vervolgens ook een
uitkragend balkon bevestigd. Hiermee is de totale uitkraging
circa 4 m.
Op de begane grond is er een grotere open structuur ten
behoeve van de entree van het hotel. In principe lopende de
dragende wanden wel door in deze laag. Om de openingen in
deze wanden mogelijk te maken, zijn staal-betonkolommen
ontworpen voorzien van stalen hamerstukken. Dit om de
belasting aan de boven- en onderzijde in te leiden. Deze kolom
is zodanig gedimensioneerd dat het stalen deel in de tunnelkist
paste en de betonomhulling gemaakt kon worden zodra de
tunnelbekisting weg was (foto 6).
Bijzondere funderingsoplossing
De hoge funderingskrachten van de toren zouden bij een tradi -
tionele fundering leiden tot hoge poeren, balken en funde -
ringsplaat onder de stabiliteitselementen. Dat zou vragen om
een diepe bouwput, bestaande uit damwanden en onderwater -
beton. Dit zou een technisch lastige en dure opgave zijn, zo
vlak naast het spoor- en metrotracé.
De kosten zijn sterk gereduceerd door de kelderwanden te
gebruiken als funderingsconstructie. De palen zijn rechtstreeks
onder deze betonwanden geplaatst. Groot voordeel van deze
oplossing is dat de bouwput met een open ontgraving en zonder
bemaling kon worden uitgevoerd. Deze allesbehalve standaard -
oplossing betekende een intensief ontwerptraject voor de kelder -
indeling, samen met de architect en installatieadviseur.
6
5 stabiliteitswand in dwarsrichting stabiliteitswand in langsrichting
wanden techniek alsoutrigger-systeem wanden techniek alsoutrigger-systeem
hamerstukken tbvkrachtsinleiding
Amstel Tower siert skyline Amsterdam 3 2018
8
-58 -56 -54 -52
-50 -48 -46 -44 -42
-40 -38 -36 -34 -32 -30 -28 -26 -24 -22 -20 -18 -16 -14 -12
-10-8
-6 -4 -2
0
m NAP
afwijking in [mm]
Positie Y
40:1
Positie X
Positie Y
-1400
-1300
-1200-1100
-1000 -900
-800-700-600-500-400-300
-200-100
0
100
200300400
Er is een studie verricht naar de beste oplossing voor de palen.
Vanwege de grote lengte vielen vibropalen en in de grond
gevormde palen af. Ook tubexpalen (schroevend aangebrachte
groutinjectiepaal met een permanente stalen casing) zijn over -
wogen. Deze palen hadden echter het probleem dat de paal -
punten niet te dicht op elkaar konden staan vanwege de
grondverdringing, wat zou leiden tot een complex palenplan
met uiteenlopende schoorstanden. En als er een keer een paal
zou mislukken, was er geen plek om een nieuwe aan te
brengen. Hierbij kwam nog het reële gevaar van beschadiging
door grondverdringing tijdens de uitvoering. Door het gevaar
van veel groutspoil als een paal in een groutkolom terecht zou
komen, zou de kwaliteit van de palen bovendien lastig zijn te
monitoren.
Uiteindelijk is gekozen voor prefab-betonpalen. Die zijn echter
niet in lengten groter dan 38 m te produceren. Daarom is
gekozen voor een systeem met gekoppelde palen. De paalleve -
rancier en de geotechnisch adviseur deden eerder al ervaring
op met een koppelsysteem uit Finland. Daarbij worden twee
prefab palen met ingestorte staalplaten gekoppeld en moment -
vast verbonden met stalen pinnen (foto 7). Zo zijn in het
project Overhoeks eerder al met succes palen van circa 60 m
lengte naar de derde zandlaag geslagen. Voor de Amstel Tower
volstaan iets kortere palen van 51 m. Het onderste stuk is 37 m,
het bovenste deel 14 m.
Met deze funderingsoplossing was het mogelijk onder de
dragende wanden een enkele paalrij te plaatsen. De palen staan
h.o.h. 850 mm. Om op paalpuntniveau voldoende afstand te
hebben, staan de palen 40:1 schoor (om en om). Door deze
optimalisatie zijn de constructieve bouwkosten voor de kelder
sterk afgenomen.
Risicoanalyse
Bij het ontwerp van het palenplan is een risicoanalyse uitge -
voerd om oplossingen te bedenken indien palen niet op diepte
zouden komen of zouden breken. Dit heeft zich vertaald in
diverse aandachtspunten voor het werkplan en monitorings -
plan. In het ontwerp van de fundering is bovendien rekening
gehouden met de mogelijkheid eventuele tegenvallers op te
nemen. Voorbeelden zijn grotere paalafwijkingen die in de paal
opneembaar zijn en herverdelingscapaciteit in de bovenlig -
gende wanden.
Er is ook extra aandacht besteed aan bijzondere risico's tijdens
de uitvoering. De palen zijn daarom over de bovenste 30 m
voorgeboord tot voorbij de tweede zandlaag om daarmee de
inbrengweerstand te verminderen. Door het voorboren onder -
vindt een paal echter ook minder steun aan deze grondlagen,
waardoor een paalpunt zijn weg gaat zoeken en kan gaan afwij -
ken van de ideale lijn. Risico hierbij is dat palen bij het inbren -
gen op elkaar kunnen stuiten en er breuk kan optreden.
In de palen is een meetbuis ingestort, een stalen vierkanten
kokertje van 70 mm, waar met een inclinometer de hellings -
hoek van de paal is gecontroleerd. Samen met de aannemer is
een uitgebreid plan gemaakt, waarbij steeds de schoorstand is
aangepast op basis van de meetresultaten van de naastgelegen
palen. Met deze inclinometer kon ook worden gecontroleerd of
de paal bij de koppeling intact was. Hoewel de koppeling
rekenkundig een grotere capaciteit heeft dan de aansluitende
delen, is in de praktijk toch gebleken dat hier een hoekverdraai -
ing optreedt (fig. 8).
7 8
7 Gekoppelde prefab palen 8 Ingemeten paalpositie met een knik zichtbaar ter plaatse van de kop -peling 9 Balkons met voorspans - trengen 10 Strip om vervormings-verschillen tussen bal - kons te voorkomen
Amstel Tower siert skyline Amsterdam 3 2018
9
Vervormingsverschillen
Er is overwogen de laagbouw te funderen op de eerste zandlaag
vanwege de geringere belasting van het gebouw. Gevolg zou
echter zijn dat er grote vervormingsverschillen tussen het busdek
en het hotel zouden optreden door de aanwezigheid van de
Eemkleilaag, waardoor er relatief veel palen nodig zouden zijn.
Door toepassen van dezelfde palen als onder de hoogbouw, zijn
deze vervormingsverschillen sterk gereduceerd en waren de
bouwkosten zelfs gunstiger.
Bij de verdere uitwerking van het ontwerp is ook aandacht
geschonken aan vervormingsverschillen die gedurende de bouw
zouden kunnen ontstaan. Oorzaak is onder meer dat de kelder -
wand doorloopt onder zowel de laagbouw als de hoogbouw. De
palen onder de laagbouw zouden dan een groot deel van hun
belasting al hebben op het moment dat de palen onder de hoog -
bouw nog maar beperkte belasting dragen. Daarom is in de
kelder op strategische plaatsen een deel van de kelderwand niet
gestort, zodat enige beperkte vervormingsverschillen konden
optreden. Dit deel is pas gestort nadat de toren op hoogte was.
De kelderwanden zijn hierop gewapend met extra trekbanden.
Balkons en luifels
Zoals gezegd bevinden zich rondom alle vloerranden uitkra -
gende balkons. Om het tunnelen mogelijk te maken en beschadi -
gingen in de ruwbouw te voorkomen, is gekozen deze balkons
achteraf aan te brengen. Hiervoor is het Normteq iTens-systeem
toegepast (foto 9). Bij dit systeem wordt het balkon achteraf met
voorgespannen strengen tegen het gebouw getrokken. In de
ruwbouw wordt er in de vloer een inkassing gemaakt en een tube
ingestort, waardoorheen de strengen worden aangebracht. Nadat
9
10
Amstel Tower siert skyline Amsterdam 3 2018
10
-3200
-1 Berging + Parkeren -1
+1650
1 Busplateau
Tunnel
NAP -2.85 m
vermoedelijke inheiniveau bestaande
palen varierend van
14,0m -NAP tot 15,5 m -NAP
NAP -0.80 m
NAP +2.15 m
NAP - 15.50 m
NAP -14.00 m
P-1850
de ruwbouw gereed is, wordt het balkon horizontaal tegen de
vloer geschoven, waarbij de voorspanstrengen door de tubes
worden geregen. De balkonplaat wordt op hoogte gesteld, aange -
goten en na uitharding met vijzels afgespannen.
De uitkragingen van de balkons nemen toe ter plaatse van de
rondingen van het gebouw. Omdat de vloeren hier ook uitkra -
gen, is tijdens het ontwerp en de uitvoering veel aandacht
besteed aan de vervormingen. De vervormingsverschillen als
gevolg van de verlopende uitkraging en uitkragende vloeren,
zijn opgevangen door de balkons onderling te koppelen met
een stalen strip (foto 10). Van tevoren zijn de vervormingen
intensief doorgerekend en besproken met de aannemer. In
overleg met alle betrokken partijen is er een werkplan inclusief
toogplan opgesteld, die hebben geleid tot een kaarsrechte
balkonrand langs de gehele omtrek van het gebouw.
De prefab-betonnen luifels bij het hoteldeel zijn op dezelfde
manier gemonteerd. Aan de kopse zijde van het hotel neemt de
uitkraging van de luifel naar boven toe. Deze luifel is bevestigd aan
het achterliggende vloerveld dat op zijn beurt ook uitkraagt. In de
vloer is daarom bij de zwaarstbelaste gebieden een stalen ligger in
de vloer geïntegreerd om de vervorming van de vloer te beperken
en problemen met de aansluiting van de gevel te voorkomen.
Kroon
De luifels in de 'kroonconstructie' op het dak zijn met een inge -
nieus systeem bevestigd (foto 11). Omdat de vloerrand is
ontworpen op het gewicht van één balkon-/luifelplaat, kon deze
niet het gewicht van de twee extra ringen dragen. Aan de kopse
zijden van de toren is daarom een stalen vakwerkconstructie
ontworpen, die het gewicht van de extra ringen afdraagt naar
de dragende betonwanden (foto 11).
De luifels zijn bevestigd aan een console die aan de staalcon -
structie hangt. Hiertoe is het luifelelement op maaiveld voor -
zien van een stalen omegaprofiel.
In nauw overleg tussen aannemer, staalleverancier, prefab-
betonleverancier en constructeur is een systeem bedacht
waarbij de luifel vanuit de kraan over de uitkragende consoles
kon worden geschoven. Vervolgens is het element aan de staal -
constructie bevestigd met de uiteindelijke bevestiging.
Parkeergarage en busdek
Naast de toren is een parkeerkelder voorzien met daarboven
een busdek. Er zijn meerdere varianten onderzocht met een
verschillend aantal parkeerlagen en parkeerplekken. Volgend
uit deze studie bleek een grote, enkellaagse parkeergarage de
meest economische variant. Daarbij is ook gekeken naar de
ligging en afstand tot de spoorbaan van het Amstelstation. In
overleg met de geotechnisch adviseur is een faseringsplan
opgesteld voor het aanleggen van de kelder naast het spoor.
Deze diende als basis voor de Spoorwegwetvergunning.
Het busdek is uitgevoerd met een ter plaatse gestorte beton -
vloer op kolommen en is ontworpen op zware aslasten ten
behoeve van bussen. Onder het busdek was geen betonnen
keldervloer nodig, doordat het niveau zich boven het grondwa -
11
12
Amstel Tower siert skyline Amsterdam 3 2018
11
ter bevindt. In plaats daarvan worden de auto's op een bestra -
ting geparkeerd.
Er is overwogen het dek op palen te plaatsen op de eerste zand -
laag. Dit had echter niet de voorkeur vanwege onder andere de
bouwlogistiek. Bovendien is de geluidshinder naar de omge -
ving door het heien veel groter dan bij een fundering op staal.
Daarom is voor het laatste gekozen. Nadeel hiervan waren
echter de vervormingen die kunnen optreden door een dunne
samendrukbare kleilaag op circa 6 m diepte. De diverse
aansluitdetails zijn zodanig ontworpen, dat deze zetting niet tot
ongewenste krachten leidt. Uiteraard is de parkeerkelder losge -
houden van de toren en het hotel.
Grondkerende wanden
Rondom de parkeergarage bevinden zich grondkerende
wanden. In overleg met de aannemer zijn hiervoor prefab keer -
wanden gebruikt, die onderling met lasplaten zijn verbonden.
Op deze manier kunnen lokale hoge belastingen, door bijvoor -
beeld aslasten, gelijkmatig worden verdeeld over naastgelegen
elementen en ontstaat er grote samenhang. Hierdoor worden
ongelijke zettingen volgend uit de ondergrond opgevangen.
Bijkomend voordeel van de zware belasting waarop het dek is
berekend, is dat het in de uitvoering zonder verdere voorzie -
ningen mogelijk bleek een 200-tons kraan op het dek te plaat -
sen ten behoeve van het plaatsen van de keerwanden vanaf het
dek. Ook was het dek geschikt voor betonmixers.
Vervorming keerwand/tunnel spoor
Naast de parkeergarage is er op circa 8 m onder het perron van
het Amstelstation een diensttunnel aanwezig. Bij de inrit van de
parkeergarage bedraagt deze afstand circa 3 m. Doordat het
aanlegniveau van de parkeergarage dieper ligt dan het aanleg -
niveau van de keerwand en tunnelbuis (fig. 12), bestond de
kans dat tijdens de aanleg van de parkeergarage horizontale
vervormingen van de stationstunnel zouden optreden en dat er
niet-opneembare momenten in de funderingspalen van de
belendende stationstunnel zouden optreden. In het kader van
de Spoorwegwetvergunning is in nauw overleg met de geotech -
nisch adviseur een plan ontwikkeld, dat intensief is besproken
met ProRail. Dit plan hield onder meer in dat tijdens de meest
kritieke fase van de ontgraving van de parkeergarage stempels
zijn aangebracht tussen de tunnel en het al gemaakte deel van
het busdek en nieuwbouw, die met vijzels onder spanning zijn
gebracht (foto 13).
Besparing
Het ontwerp met open bouwput en dus geen dure tijdelijke
grond- en waterkering, geen dikke funderingsplaat, geen
poeren, maar gangbare prefab funderingspalen, betekende een
aanzienlijke besparing ten opzichte van traditionele hoogbouw -
oplossingen. De oplevering van de Amstel Tower is in het
tweede kwartaal van 2018. ?
13
11 Kroon met prefab-beton - nen luifels die aan staal - constructie hangtfoto: Mariska Stieber 12 Doorsnede ter plaatse van parkeergarage en tunnel onder station Amsterdam Amstel (groene delen zijn prefab beton) 13 Stempels tussen station Amsterdam Amstel en Amstel Tower ter plaatse van inrit
? PROJECTGEGEVENS
project Amstel Tower
opdrachtgever Provast
architect Powerhouse Company
constructeur IMd Raadgevende
Ingenieurs
installatieadviseur Ingenieursburo
Linssen
geotechnisch advies Geomet
aannemer J. P. van Eesteren | TBI
onderaannemer betonbouw RED
Betonbouw
staalconstructie Staalbouw Nauta
prefab beton HCI Betonindustrie
oplevering tweede kwartaal 2018
