Het 193 km lange Suezkanaal in Egypte kan slechts op twee plaatsen via een vaste verbinding, een brug en een tunnel, door wegverkeer worden gekruist. Om de Sinaï aan de oostzijde van het kanaal beter te ontsluiten, worden drie nieuw tunnels aangelegd. De geologische omstandigheden langs het kanaal variëren sterk waardoor voor elke tunnel een ander ontwerpconcept is gekozen. Voor de tunnel bij Ismaïlia, halverwege het Suezkanaal, is gekozen voor een combinatie van een open bak, een cut-and-covertunnel, een geboorde tunnel en vier inspectieschachten.
10
Boortunnel
onder het
Suezkanaal
Inspectieschachten aangelegd voor inspectie en onderhoud
1
Boortunnel onder het Suezkanaal 5 2018
11
De Ismaïlia-wegtunnel is een dubbelstrooks tunnel (twee
stroken per rijbaan) die het Suezkanaal ten noorden van de
stad Ismaïlia kruist. Op deze plek lopen twee kanalen parallel
aan elkaar: het oudere kanaal en een nieuw kanaal dat in 2015
is gebouwd.
Het project maakt deel uit van een ontwikkelingsproject in de
Suezkanaalzone. De voltooiing van dit project, met inbegrip
van de tunnel, heeft vanwege het economische belang voor de
regio, zeer hoge prioriteit in Egypte. Daarom is de beschikbare
bouwtijd bijzonder kort, waardoor het ontwerp en de bouw
parallel verliepen.
Scope
Het project bestaat uit een ingraving, een U-vormige open bak,
een cut-and-covertunnel, onder andere voor de start- en eind -
schacht, waterkelders en een geboorde tunnel, bestaande uit
twee parallelle tunnelbuizen (fig. 2). Twee dienstgebouwen zijn
los van de tunnel geplaatst. De boortunnel ligt grotendeels
onder het woestijnlandschap. Over een lengte van ruim 400 m
kruist hij een woonwijk die onder meer bestaat uit apparte -
mentsgebouwen met vier tot vijf verdiepingen. En de
tunnel kruist beide scheepvaartkanalen van het Suezkanaal.
De tunnel is gebouwd tot een maximale diepte van bijna 70 m
onder maaiveldniveau. De totale lengte van de geboorde
tunnels bedraagt ongeveer 4,8 km.
In het tracé van de boortunnels zijn vier diepe schachten
gebouwd, twee vlak vóór en twee vlak na de kruising van het
Suezkanaal. Deze maakten tijdens de bouw inspecties en
onderhoud onder atmosferische omstandigheden van beide
tunnelboormachines mogelijk.
In de boortunnel bevinden zich op elke 1000 m dwarsverbin -
dingen tussen de verkeerstunnels. Deze maken evacuatie
mogelijk in het geval van een calamiteit in één van de twee
buizen en bieden een snelle toegang tot de ongevalsbuis voor
hulpdiensten. In de zones tussen de dwarsverbindingen zorgen
Het 193 km lange Suezkanaal in Egypte kan slechts op twee plaatsen via een vaste verbinding, een brug en
een tunnel, door wegverkeer worden gekruist. Om de Sinaï aan de oostzijde van het kanaal beter te ontslui -
ten, worden drie nieuw tunnels aangelegd. De geologische omstandigheden langs het kanaal variëren sterk
waardoor voor elke tunnel een ander ontwerpconcept is gekozen. Voor de tunnel bij Ismaïlia, halverwege
het Suezkanaal, is gekozen voor een combinatie van een open bak, een cut-and-covertunnel, een geboorde
tunnel en vier inspectieschachten.
ir. Ronald Heijmans,
ir. Evert Sonke
Arcadis

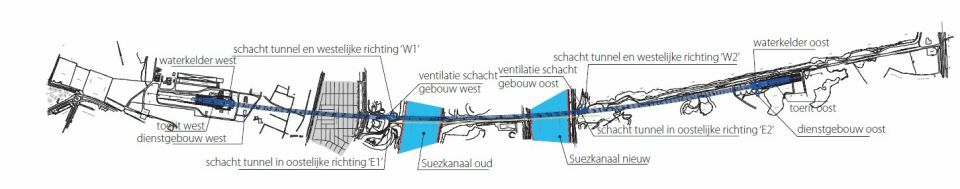

1 Zicht op de volgtrein van de tunnelboormachine2 Overzicht van het project3 Geologisch lengteprofiel
waterkelder westwaterkelder oost
toerit west toerit oost
dienstgebouw west schacht tunnel in oostelijke richting ?E1? schacht tunnel in oostelijke richting ?E2?
schacht tunnel en westelijke richting ?W1?
schacht tunnel en westelijke richting ?W2?
ventilatie schacht
gebouw west ventilatie schacht
gebouw oost
Suezkanaal oud Suezkanaal nieuw dienstgebouw oost
woongebouwen
Suezkanaal oud Suezkanaal nieuw

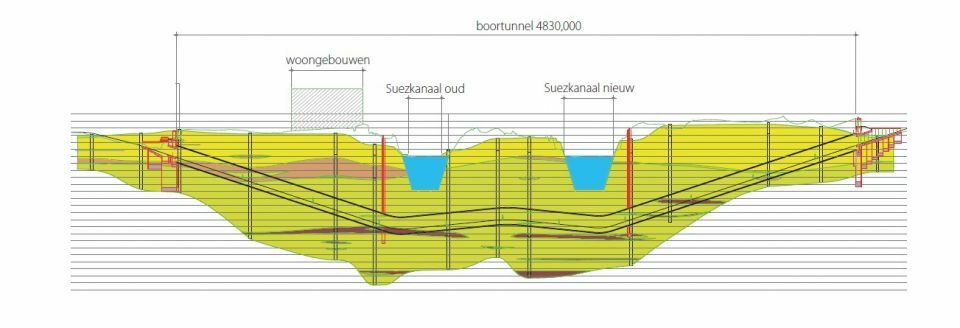

boortunnel 4830,000
2
3
Boortunnel onder het Suezkanaal 5 2018
12

4 Startschacht5 Overzicht van de westelijke toerit met de startschacht en de volg - trein van de TBM6 Overzicht 3D-eindige-element model van de startschacht
Het bleek niet haalbaar de gehele verhoging van de grondwa -
terstand te bemalen. Daardoor was het noodzakelijk rondom
de bouwput afdichtende bouwputwanden en bodem toe te
passen.
Startschacht
De startschacht is gebouwd als rechthoekige betonnen doos in
een sleuf, rondom ondersteund door diepwanden (fig. 4). De
schacht is ontworpen om de boorkop en de volgtrein van de
tunnelboormachine te faciliteren (foto 5). De eerste 28 m van
de startschacht is voorzien van een betonnen vloerplaat die de
tunnelboormachine (TBM) droeg en de vijzelkrachten van de
TBM via een stalen afzetframe naar de diepwanden in langs -
richting overdroeg. De bovenkant van het afzetframe is onder -
steund door een dakplaat, vast verbonden met de diepwanden
in langsrichting. De vloerplaat is ondersteund door diepwand -
panelen (baretten) die de verticale belasting overdroegen naar
een onderliggende stijve grondlaag. Om de waterstand binnen
nooduitgangen voor een veilige evacuatie van tunnelgebruikers
naar een vluchtgang onder het wegniveau.
Geologie
De ondergrond langs het alignement bestaat voornamelijk uit
middeldicht- tot dichtgepakt zand met een aantal lenzen van
siltige klei (fig. 3). Het grondwaterniveau bleek aanzienlijk
hoger dan het niveau van het Suezkanaal. Het verschil bedroeg
tot +4,2 m bij de westelijke startschacht en zelfs +17 m bij de
oostelijke ontvangstschacht. Dit was opmerkelijk, aangezien de
aangetroffen zandlagen zeer doorlatend zijn.
De hoge niveaus op de westelijke oever werden veroorzaakt
door lekkage van irrigatiekanalen van de rivier de Nijl. Voor de
oostelijke oever was het deels te wijten aan de gevolgen van de
baggerwerken van de Suezkanaaluitbreiding. De natte specie
werd gedumpt op de oostelijke oever en het duurde lang om te
draineren. Ook aan de oostelijke kant speelde het probleem
met lekkende irrigatiekanalen.
as weg
verlaagde waterstand betonnen vloerplaat waterdichte voeg
injectielaag
3000
-25 000
diepwand
grout block afzetframe
helling weg: 3,3%
blind-ringen
+12 000
1e permanente ring
dichtblok
GWS +4,20 as tunnel cement-betonietwand
diepwand
28 000
75 000
diepwand panelen
4
5 6
Boortunnel onder het Suezkanaal 5 2018
13
basis doorsnedeas tunnel
as tunnel as tunnel
dwarsverbinding
toegang vluchtgang
PVR
tolerantie
100 mm TBM drive langsgoot
5700 5700600
11 400
5700 5700600
11 400
asfalt
verharding
uitvulbeton
technische vloer
technische vloer
pijp hoofdriool
uitvulbetonuitvul-
beton
technische vloer techni-
sche vloer
technische vloer
pijp hoofdriool
pijp
hoofd-
riool
5500
PVR
tolerantie
100 mm TBM drive
5500
PVR5500 tolerantie
100 mm
TBM drive
langsgoot asfalt
verharding
langsgootasfalt
verharding
7 Karakteristieke dwarsdoorsneden van de boortunnel; standaarddoorsnede, doorsnede ter plaatse van een dwarsverbinding en ter plaatse van een vlucht - trappenhuis.8 Segmentfabriek naast de startschacht in Ismaïlia, opgezet door Petrojet
tot de dienstgang via een trap vanaf wegniveau. Deze dienen
voor veilige evacuatie ter plaatse van de gebieden tussen de
dwarsverbindingen in geval van een incident in de tunnel. Op
twee diepe punten van elke tunnel is onder het wegdek een
waterkelder geprojecteerd met een pompkamer.
Segmenten
Voor de boortunnel is gekozen voor een enkele lining die
bestaat uit prefab-betonnen segmentringen van 600 mm dik.
Door toepassing van conische segmentenringen konden
bochten en stuurcorrecties worden gemaakt. Er zijn linkse en
rechtse segmenten ingezet. Een volledige ring bestaat uit
acht segmenten en een sluitsteen. In de ringen is traditioneel
wapeningsstaal gebruikt als constructieve wapening en
PP-vezels om het risico op afspatten in het geval van brand te
beperken. De segmenten zijn geproduceerd in een speci -
aal ingerichte productiefaciliteit ter plaatse, bij de tunnel (foto
8).
Tussen de ringen is een enkel dichtingsprofiel aangebracht voor
de waterdichting. De verwachte deformatie van de lining was
de bouwkuip te kunnen verlagen, is een waterremmende injec -
tielaag aangebracht op 25 m diepte.
Buiten de voorwand van de startschacht is over de volledige
breedte (ca. 50 m) een 15 m dik dichtblok van lagesterktebeton
(ca. 5 MPa) gemaakt, nodig om de TBM een goede start te
geven. Dit blok is opgebouwd uit 1,5 m dikke diepwandpanelen
die elk 0,2 m overlappen. De diepwandfrees groef telkens deels
in de al gerealiseerde diepwandpanelen om een continu blok te
formeren. Het dichtblok werd verder nog omhuld door een
waterdichte cement-bentonietwand. De voorwand, een 1,5 m
dikke diepwand aan de kopse kant van de schacht geformeerd
van normale sterktebeton, werd versterkt met glasvezelwape -
ning om het voor het graafwiel van de TBM mogelijk te maken
de wand te doorboren.
Berekening startschacht
De rekken en spanningen in het dichtblok zijn voor kritische
TBM-posities berekend met het eindige-elementenprogramma
PLAXIS 3D. De voorkant van het dichtblok ter plaatse van de
interface met de oorspronkelijke bodem moet zijn waterdicht -
heid behouden. Dit betekent dat de berekening eerst een even -
wicht moest vinden, inclusief het in rekening brengen van het
elasto-plastisch gedrag van het lagesterktebeton. Vervolgens
moest, om de waterdichtheid te garanderen, worden gecontro -
leerd of er een drukboog in het lagesterktebeton ontstond
tussen de TBM en de buitenkant van het dichtblok en moest de
resterende spanningstoestand worden gecontroleerd op de
meest kritieke posities van de TBM (fig. 6).
Boortunnel
De dwarsdoorsnede van de boortunnel werd bepaald door het
wegniveau met twee rijstroken en verhoogde schampranden
(fig. 7). De inwendige diameter van de tunnel bedraagt 11,4 m.
Onder het wegniveau, in de ruimte die ontstaat door de cirkel -
vormige doorsnede, is een dienstgang geïnstalleerd met ruimte
voor kabels en leidingen. Elke 250 m wordt toegang geboden
7
8
Boortunnel onder het Suezkanaal 5 2018
14
1400
1200
1000800
600
400
200 00 30 6090 120150 180210240270 300
temperatuur [
?C]
tijd [min]
5000
as TBM onderhoudsschacht
waterdichte plug
diepwand C25/30
tunnel as
boorrichting
segmentringen
22 000onderwaterbeton
egalisatiebeton
9
10
11
9 Toegepaste brandkromme (links)10 Doorbraak van de eerste TBM11 Dwarsdoorsnede van de inspectie- en ventilatieschachten met links een met glasvezelgewapende diepwand en rechts een ongewapende diepwand.
wiel waardoor vele interventies nodig waren om het snijrad
schoon te maken. Tijdens het proces zijn bovendien wijzigin -
gen aan de TBM doorgevoerd om verstoppingen te verminde -
ren en de productie te verhogen.
Doorbraak
De start van de eerste TBM was op 6 juni 2016. Drie maanden
later, toen ook de tweede TBM gereed was, vertrok de tweede
TBM. De doorbraak in de ontvangstschacht van de eerste
machine was op 4 december 2017, toen 4830 m tunnel was
geboord. De doorbraak van de tweede machine volgde op
21 december. Daarmee had hij een flink deel van de achter -
stand bij de start ingelopen.
De maximale dagelijkse productie was 34 m. Dat is een wereld -
record voor een slurrytunnelboormachine met grote diameter.
De hoogste weekproductie was 206 m. Deze werd bereikt voor
de laatste meters van de tunnel.
Tijdens de doorbraak was de ontvangstschacht gevuld met
water. Dit om ongecontroleerde instroom van grondwater langs
de TBM te vermijden toen die door het dichtblok ging
(foto 10). Toen de staartspleet, de ruimte tussen de liningseg -
menten en de grond, volledig was gevuld met grout, werd een
waterdichte verbinding gemaakt met de voorwand van de
schacht en kon de ontvangstschacht worden gedraineerd.
Inspectie- en ventilatieschachten
Zoals aangegeven zijn vóór en na de kruising van het
dermate gering dat de vervormingscapaciteit van de dichtings -
profielen voldoende was om met een enkele dichting te
volstaan, aan de buitenzijde van de segmenten.
De segmenten worden zwaar belast op normaalkracht door de
grote waterdruk, en beperkt aangesproken op buiging door de
relatief hoge stijfheid van de grond. Hierdoor blijven de
buigende momenten beperkt. De wapeningskorven van de
segmenten moesten worden opgebouwd met gebogen staven
omdat lasrobots niet tijdig beschikbaar waren voor de segment -
productie. Met name voor de splijtwapening in de voegen
zorgde dit voor een dicht wapeningsnet.
Brandbelasting
De segmenten zijn in een brandtest onderworpen aan de RWS-
brandkromme. Ze zijn twee uur belast in een oven bij het
CSTB-laboratorium in Frankrijk. Hier werden de segmenten
beproefd terwijl ze vijzels werden. In aanvulling op de stan -
daard RWS-brandkromme is ervoor gekozen een afkoelperiode
toe te voegen aan de standaardkromme (fig. 9).
Onderhoud
Zoals eerder aangegeven bestaat de ondergrond hoofdzakelijk
uit matig verdicht tot vast zand met over een aanzienlijke
lengte siltige klei. Deze klei leidde tot verkleving van het graaf -
Boortunnel onder het Suezkanaal 5 2018
15
12
13
12 Storten van de onderwaterbetonvloer in de inspectieschacht13 Globaal beeld van 2D-axiaal-symmetrisch Plaxis
De ventilatieschachten, elk met een diameter van 5 m, zijn met
geprefabriceerde betonnen segmentringen opgebouwd, en
vanuit de schacht naar beneden geperst (foto 14), waarbij tege -
lijkertijd de grond onder de snijrand werd ontgraven. De venti -
latieschachten zijn pas gebouwd nadat de TBM de inspectie -
schacht weer had verlaten. De lining van de boortunnel werd
met een tijdelijk stalen frame ondersteund waarna deze kon
worden geopend en een in-situverbinding kon worden gemaakt
met de ventilatieschacht.
Toeritconstructies
De toeritten, de cut-and-coversecties voor de diepe delen en
U-bakken voor ondiepe delen, zijn gebouwd in een sleuf
ondersteund door diepwanden (fig. 15). Er werd voor diepwan -
den gekozen voornamelijk door de beschikbaarheid van mate -
rieel hiervoor in Egypte en de korte mobilisatietijd. De
bouwput omvatte ook de bouw van een injectielaag van 20 ha.
Deze was nodig als bodemafsluiting om toetreding van grond -
water te voorkomen. De diepwanden hadden slechts een tijde -
lijke functie tijdens de bouw, waardoor deze alleen op sterkte
konden worden ontworpen. In de op deze wijze gevormde
bouwput is de definitieve constructie gemaakt, bestaande uit
een op staal gefundeerde vloer (600-1600 mm dik) en
opstaande wanden met verlopende dikte van maximaal 1600
mm tot 600 mm dik). De ondiepe secties hebben uitkragende
wanden en de diepe U-baksecties zijn voorzien van stempels
om de krachten in de wanden en vloeren te beperken. Het
diepe deel van de startschacht is afgebouwd met een dak als
cut-and-covertunnel. De constructies zijn grotendeels onder
grondwaterniveau gelegen en zijn voorzien van waterdichte
membranen aan de buitenzijde. Om opdrijven te voorkomen,
zijn de open bakken geballast met ofwel ballastbeton op de
vloer in de bak of gronddekking op de vloer buiten de wanden.
Suezkanaal diepe schachten gebouwd. Deze schachten zijn vóór
passage van de tunnelboormachine aangebracht, waarna de
TBM zich de schacht inboorde. Dankzij deze schachten kon het
graafwiel in atmosferische omstandigheden worden geïnspec -
teerd (fig. 11).
Het gaat om vier diepe ronde schachten, met een diepte van
85 m en een diameter van 23 m. Ze zijn met behulp van 1,5 m
dikke diepwandpanelen gebouwd die telkens overlappen met
de eerder gestorte panelen zodat met rechte panelen de ronde
vorm van de schacht redelijk kon worden benaderd. De schacht
werd uitgegraven tot de ontgravingsdiepte, enkele meters onder
de tunnel, met water in de schacht. De bodem werd afgesloten
met een laag onderwaterbeton (foto 12) en terug aangevuld
met een zand-cementmengsel over de volledige doorsnede van
de TBM.
De cirkelvormige diepwandschacht werd ontworpen met
behulp van een 2D-axiaal-symmetrisch Plaxis-model om de
ringkrachten en de buigende momenten in de longitudinale
richting (fig. 13) te berekenen. Maximale ringspanningen
werden gecontroleerd met inachtname van de maximale afwij -
king van de diepwandpanelen.
De schachtwand bij de doorgang van de TBM werd versterkt
met glasvezelwapening, terwijl de wand ter plaatse van de
uitbraak niet was versterkt. Dit zou immers een inspectie van
de TBM en het eventueel verwijderen van wapeningsresten
noodzakelijk maken.
Boortunnel onder het Suezkanaal 5 2018
16
36 600
18 300
9300
2.5% +2.703
+2.703
+2.8291
44 400
wegverharding
ballastbeton
betonnen vloer 1000 mm
groutlaag
2879
3000
-9.000
1500
2360
9300
18 300
+9.000
waterdicht membraam
EPDM-folie (1,5 mm)
kolk- en afvoergoot
2.5%
+9.000
14 Inspectieschacht met naar beneden geperste ventilatieschachten15 Constructie open toeritbak
uniforme temperatuurcomponent en temperatuurgradiënten
van een ondergrondse constructie kunnen niet volledig worden
beoordeeld met de procedure uit EN 1991-1-5. Om de tempe -
ratuurverdeling in de constructie als gevolg van niet-lineaire
effecten te beoordelen, is een niet-stationaire warmtestroom -
analyse uitgevoerd.
Constructief ontwerp toeritten
De toeritten zijn ontworpen als open bakken, gefundeerd op
staal. Door de in vergelijking met Nederland hoge temperatuur
en lage luchtvochtigheid, moest worden gekeken naar tempera -
tuureffecten op het gedrag van de constructie. Met name
verhinderde vervormingen door de stortvolgorde en tempera -
tuureffecten speelden een grote rol in het ontwerp.
Belastingen
De constructie is onderworpen aan de volgende belastingen:
-
Eigen gewicht van de constructie
- Rustende belasting van ballast en wegconstructie
- Gronddruk
- Waterdruk
- Variabele belastingen
- Directe en indirecte verkeersbelasting
- Lasten tijdens bouw, zoals graafmachines e.d.
- Belastingen uit de TBM, vijzelbelastingen en het gewicht van
de machine en volgtrein
- Belastingen veroorzaakt door de jaarlijkse en dagelijkse
temperatuurvariatie.
- Aardbevingsbelasting
Temperatuur
De 44 m brede toeritbakken krijgen te maken met intense
zonnestraling en grote temperatuurvariaties. Hierdoor wil de
constructie vervormen, wat gedeeltelijk door de omringende
grond wordt verhinderd. Dit leidt weer tot verhoogde grond -
druk tegen de wanden. Vanwege het extreme klimaat zou het
niet correct zijn zonder meer de Eurocode toe te passen. Deze
is immers gebaseerd op een meer gematigde klimaatzone. De
14
15
Boortunnel onder het Suezkanaal 5 2018
17
tijd [min]
positie [m]
00
0.1
0.2
0.3
0.4
0.5
0.6
0.7
0.8
0.9
+9.00 m
+5.37 m 2.5 % +5.84 m
?Tu+ ; ?Tm+ of ?T?; ?Tm- ?v1
?v3
normale situatie: +6.20m
?v4
?T,h1 ?h2
?h3 ?h1 ?T,h2
?v5
?v6
1
1000 2000 3000 4000 5000 6000 7000 8000 9000 10 000 11 000 12 000
radiatie [kW/m
2]
temperatuur [?C]
temperatuur in constructieequivalente temperatuur - gradiëntgemiddelde equivalente temperatuurstijging
16 Zonnestraling17 Temperatuurverdeling in 1000 mm dikke constructie 18 Belastingen die op de open bak aangrijpen
Om inzicht te krijgen in de verhoogde zijdelingse gronddruk
als gevolg van de vervormingen waartoe de temperatuurvaria -
ties en gradiënten leiden, is een Plaxis-model gebouwd met
volume-elementen. Deze volume-elementen werd een rek
opgelegd conform het temperatuurverloop. Uitgaande van een
verplaatsing naar de grond toe zal de omliggende grond zich
verzetten tegen vrije beweging van de constructie, hetgeen leidt
tot een verhoogde gronddruk. De analyse toonde aan dat de
gronddruk ruimschoots kan verdubbelen ten opzichte van
neutrale gronddruk als gevolg van temperatuuruitzetting.
Belastingscombinaties
De belastingen die werken op de toeritbakken en cut-and-
covertunneldelen werden aangebracht op een 3D-EEM-model.
De gronddruk, die door temperatuureffecten werd verhoogd,
was het dominante belastingsgeval.
Tot slot
Het ontwerp en de bouw van de Ismaïlia wegtunnel in minder
dan drie jaar vanaf de eerste lijn op papier tot de doorbraak van de
TBM was een hele prestatie. Dit was alleen mogelijk door nauwe
samenwerking tussen de ontwerper, supervisor en de opdrachtge -
ver. Effectieve besluitvorming hielp bij het tot een succes maken
van dit project. Als principe werden telkens robuuste technische
oplossingen gekozen, omdat deze het meest waarschijnlijk zonder
vertraging te realiseren waren. Toch rekte dit project de grenzen
van de techniek verder op, bijvoorbeeld in het ontwerp van de
segmenten -tot het uiterste belast door de grote grond- en water -
druk-, diepte van de inspectieschachten en de dagelijkse voort -
gang van de tunnelboormachine. ?
? PROJECTGEGEVENS
project Ismaïlia Twin Road Tunnel
opdrachtgever Engineerings Authority of Armed Forces EAAF
ontwerp en specificaties Arcadis
ontwerpcontrole en toezicht CDM Smith en ACE
uitvoering Petrojet en Concord for Engineering & Contracting JV
Het temperatuurverloop is berekend met het programma
PCTempFlow. Dit programma berekent de tijdsafhankelijke
temperatuurverdeling in een gelaagde structuur als functie van
de tijd (fig. 17). De beschouwde geometrie is eendimensionaal.
Input is de luchttemperatuur en inkomende straling (fig. 16).
Als extreme luchttemperatuur is 47 °C aangehouden op het
vrije oppervlak (links in fig. 17) in combinatie met straling
(1050 W/m 2) voor een 1000 mm dikke wand. De berekende
oppervlaktetemperatuur stijgt door de straling met 28 °C, van
47 °C tot 75 °C. Dit komt goed overeen met BS-EN-1991-1-5
tabel 5.2. Deze geeft een stijging van de oppervlaktetempera -
tuur voor lichtgekleurde oppervlakten van 30 °C aan. In 24 uur
varieert de luchttemperatuur van 37 °C tot 47 °C in een
10-gradenrange en straling in een halve sinuscurve van 0 tot
1050 W/m2.
Er is berekend dat de lineaire temperatuurgradiënt 33,1 °C/m is
in een wand van 1000 mm dik. De equivalente temperatuurstij -
ging is 12,8 °C, zoals is te lezen in figuur 17. Om de maximale
beweging van de constructie te berekenen ten gevolge van
temperatuureffecten is de opwarming ten opzichte van de
minimale storttemperatuur berekend. Dit geeft de maximale
temperatuurrange.
16
17
18
Boortunnel onder het Suezkanaal 5 2018
Het project bestaat uit een ingraving, een U-vormige open bak, een cut-and-covertunnel, onder andere voor de start- en eindschacht, waterkelders en een geboorde tunnel, bestaande uit twee parallelle tunnelbuizen (fig. 2). Twee dienstgebouwen zijn los van de tunnel geplaatst. De boortunnel ligt grotendeels onder het woestijnlandschap. Over een lengte van ruim 400 m kruist hij een woonwijk die onder meer bestaat uit appartementsgebouwen met vier tot vijf verdiepingen. En de tunnel kruist beide scheepvaartkanalen van het Suezkanaal.
De tunnel is gebouwd tot een maximale diepte van bijna 70 m onder maaiveldniveau. De totale lengte van de geboorde tunnels bedraagt ongeveer 4,8 km.
In het tracé van de boortunnels zijn vier diepe schachten gebouwd, twee vlak vóór en twee vlak na de kruising van het Suezkanaal. Deze maakten tijdens de bouw inspecties en onderhoud onder atmosferische omstandigheden van beide tunnelboormachines mogelijk.
In de boortunnel bevinden zich op elke 1000 m dwarsverbindingen tussen de verkeerstunnels. Deze maken evacuatie mogelijk in het geval van een calamiteit in één van de twee buizen en bieden een snelle toegang tot de ongevalsbuis voor hulpdiensten. In de zones tussen de dwarsverbindingen zorgen nooduitgangen voor een veilige evacuatie van tunnelgebruikers naar een vluchtgang onder het wegniveau.
De ondergrond langs het alignement bestaat voornamelijk uit middeldicht- tot dichtgepakt zand met een aantal lenzen van siltige klei (fig. 3). Het grondwaterniveau bleek aanzienlijk hoger dan het niveau van het Suezkanaal. Het verschil bedroeg tot +4,2 m bij de westelijke startschacht en zelfs +17 m bij de oostelijke ontvangstschacht. Dit was opmerkelijk, aangezien de aangetroffen zandlagen zeer doorlatend zijn.
De hoge niveaus op de westelijke oever werden veroorzaakt door lekkage van irrigatiekanalen van de rivier de Nijl. Voor de oostelijke oever was het deels te wijten aan de gevolgen van de baggerwerken van de Suezkanaaluitbreiding. De natte specie werd gedumpt op de oostelijke oever en het duurde lang om te draineren. Ook aan de oostelijke kant speelde het probleem met lekkende irrigatiekanalen.
Het bleek niet haalbaar de gehele verhoging van de grondwaterstand te bemalen. Daardoor was het noodzakelijk rondom de bouwput afdichtende bouwputwanden en bodem toe te passen.
Reacties
